Piso industrial de hormigón tratado superficialmente con recubrimiento cementoso | ||
RSI007 | Piso industrial de hormigón tratado superficialmente con recubrimiento cementoso | |

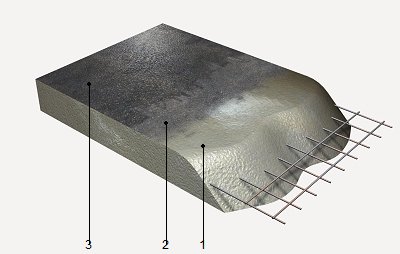

Piso industrial, apto para sótanos, constituido por: solera de hormigón con adición de fibras de 20 cm de espesor, realizada con hormigón fck 150, HM-15/B/19/I elaborado en planta y vaciado con bomba con un contenido de fibras sin función estructural, fibras de vidrio resistentes a los álcalis (AR) de 2 kg/m³, extendido y vibrado manual mediante regla vibrante; y aplicación sobre el hormigón fresco de capa de rodadura de mortero endurecedor con resistencia a compresión de 60 N/mm², resistencia a flexión de 10 N/mm² y resistencia a la abrasión según el método Böhme de 6 cm³ / 50 cm², color gris (5 kg/m²), con acabado superficial mediante fratasado y pulido mecánicos. |
Precio |
|
Exportación |





UNIDAD DE OBRA RSI007: PISO INDUSTRIAL DE HORMIGÓN TRATADO SUPERFICIALMENTE CON RECUBRIMIENTO CEMENTOSO.
CARACTERÍSTICAS TÉCNICAS
Piso industrial, apto para sótanos, constituido por: solera de hormigón con adición de fibras de 20 cm de espesor, realizada con hormigón fck 150, HM-15/B/19/I elaborado en planta y vaciado con bomba con un contenido de fibras sin función estructural, fibras de vidrio resistentes a los álcalis (AR) de 2 kg/m³, extendido y vibrado manual mediante regla vibrante; y aplicación sobre el hormigón fresco de capa de rodadura de mortero endurecedor con resistencia a compresión de 60 N/mm², resistencia a flexión de 10 N/mm² y resistencia a la abrasión según el método Böhme de 6 cm³ / 50 cm², color gris (5 kg/m²), con acabado superficial mediante fratasado y pulido mecánicos.
CRITERIO DE MEDICIÓN EN PROYECTO
Superficie medida en proyección horizontal, según documentación gráfica de Proyecto.
CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA
DEL SOPORTE.
Se comprobará que la superficie soporte reúne las condiciones de calidad y forma previstas.
AMBIENTALES.
Se suspenderán los trabajos de vaciado cuando llueva con intensidad, nieve, exista viento excesivo, una temperatura ambiente superior a 40°C o se prevea que dentro de las 48 horas siguientes pueda descender la temperatura ambiente por debajo de los 0°C.
DEL CONTRATISTA.
Dispondrá en obra de una serie de medios, en previsión de que se produzcan cambios bruscos de las condiciones ambientales durante el vaciado o posterior periodo de fraguado, no pudiendo comenzarse el vaciado de los diferentes elementos sin la autorización por escrito del director de la ejecución de la obra. Garantizará que este tipo de trabajos sea realizado por personal cualificado y bajo el control de empresas especializadas.
PROCESO DE EJECUCIÓN
FASES DE EJECUCIÓN.
Preparación de la superficie de apoyo del hormigón. Replanteo de las juntas de construcción y de dilatación. Tendido de niveles mediante toques, fajas fajas maestras de hormigón. Riego de la superficie base. Mezclado en camión hormigonera. Vaciado, extendido y vibrado del hormigón. Resolución de encuentros y puntos singulares. Espolvoreo manual sobre el hormigón fresco. Fratasado mecánico de la superficie. Pulido mecánico. Curado del hormigón. Limpieza final del piso.
CONDICIONES DE TERMINACIÓN.
La superficie del piso presentará una textura uniforme y no tendrá segregaciones.
CONSERVACIÓN Y MANTENIMIENTO.
Quedará prohibido todo tipo de circulación sobre el piso durante las 72 horas siguientes al vaciado, excepto la necesaria para realizar los trabajos de ejecución de juntas y control de obra.
MEDICIÓN Y FORMA DE PAGO
Se medirá, en proyección horizontal, la superficie realmente ejecutada según especificaciones de Proyecto.
CRITERIO DE VALORACIÓN ECONÓMICA
El precio no incluye la base de la solera ni la ejecución y el sellado de las juntas.
