RTA022 |
m |
Encuentro de cielorraso continuo de placas de yeso con paramento vertical. |
21.527G |

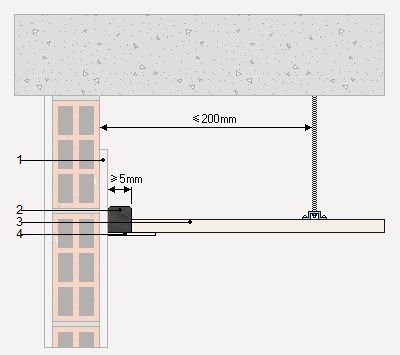

Formación de encuentro entre el cielorraso continuo de placas de yeso y el paramento vertical, mediante la formación de junta elástica perimetral con banda de poliestireno, a la que se adosará la placa de yeso, y posterior recubrimiento con cinta de papel; dejando una separación mínima de 5 mm entre las placas y el paramento. Incluso banda de poliestireno, pasta de yeso para el relleno de las juntas y cinta de papel. |
Código |
Unidad |
Descripción |
Cantidad |
Precio unitario |
Precio parcial |
1 |
Materiales |
||||
mt27wav030 |
m |
Cinta de papel de 5 cm de ancho. |
1,000 |
628 |
628 |
mt16pea020b |
m² |
Panel rígido de poliestireno expandido, mecanizado lateral recto, de 20 mm de espesor, resistencia térmica 0,55 m²K/W, conductividad térmica 0,036 W/(mK), para junta de dilatación. |
0,020 |
11.221 |
224 |
mt09pes010 |
m³ |
Pasta de yeso. |
0,001 |
559.598 |
560 |
Subtotal materiales: |
1.412 |
||||
2 |
Mano de obra |
||||
mo035 |
h |
Oficial escayolista. |
0,314 |
38.914 |
12.219 |
mo117 |
h |
Ayudante escayolista. |
0,314 |
23.803 |
7.474 |
Subtotal mano de obra: |
19.693 |
||||
3 |
Herramientas |
||||
% |
Herramientas |
2,000 |
21.105 |
422 |
|
Coste de mantenimiento decenal: 3.660G en los primeros 10 años. |
Costos directos (1+2+3): |
21.527 |
Pliego de condiciones
UNIDAD DE OBRA RTA022: ENCUENTRO DE CIELORRASO CONTINUO DE PLACAS DE YESO CON PARAMENTO VERTICAL. CARACTERÍSTICAS TÉCNICAS Formación de encuentro entre el cielorraso continuo de placas de yeso y el paramento vertical, mediante la formación de junta elástica perimetral con banda de poliestireno, a la que se adosará la placa de yeso, y posterior recubrimiento con cinta de papel; dejando una separación mínima de 5 mm entre las placas y el paramento. Incluso banda de poliestireno, pasta de yeso para el relleno de las juntas y cinta de papel. CRITERIO DE MEDICIÓN EN PROYECTO Longitud medida según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA DEL SOPORTE. Se comprobará que han transcurrido más de 24 horas desde la terminación de los trabajos de ejecución del cielorraso. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo y trazado en el paramento. Colocación de la banda de poliestireno. Recubrimiento con cinta de papel. CONDICIONES DE TERMINACIÓN. Tendrá una adecuada fijación al paramento y buen aspecto. CONSERVACIÓN Y MANTENIMIENTO. Se protegerá frente a golpes. MEDICIÓN Y FORMA DE PAGO Se medirá la longitud realmente ejecutada según especificaciones de Proyecto. |
